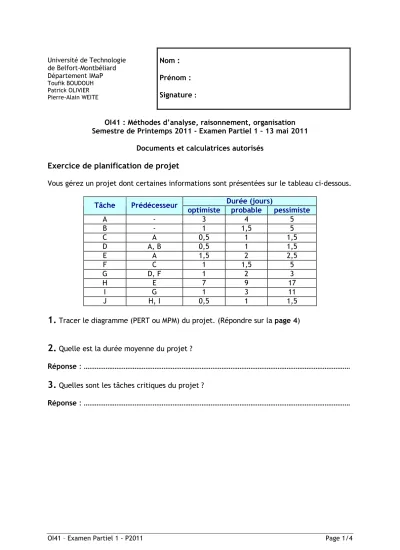

OI41 – Examen Partiel 1 - P2011 Page 1/4 Université de Technologie

de Belfort-Montbéliard Département IMaP Toufik BOUDOUH Patrick OLIVIER Pierre-Alain WEITE

Nom : Prénom : Signature :

OI41 : Méthodes d’analyse, raisonnement, organisation Semestre de Printemps 2011 - Examen Partiel 1 – 13 mai 2011

Documents et calculatrices autorisés Exercice de planification de projet

Vous gérez un projet dont certaines informations sont présentées sur le tableau ci-dessous.

Durée (jours) Tâche Prédécesseur

optimiste probable pessimiste

A - 3 4 5

B - 1 1,5 5

C A 0,5 1 1,5

D A, B 0,5 1 1,5

E A 1,5 2 2,5

F C 1 1,5 5

G D, F 1 2 3

H E 7 9 17

I G 1 3 11

J H, I 0,5 1 1,5

1.

Tracer le diagramme (PERT ou MPM) du projet. (Répondre sur la page 4)

2.

Quelle est la durée moyenne du projet ?

Réponse : ………

3.

Quelles sont les tâches critiques du projet ?

Réponse : ………

(2)

OI41 – Examen Partiel 1 - P2011 Page 2/4

4.

Calculer les marges (totale et libre) de chaque tâche.

Tâche Marge totale

Marge libre

A B C D E F G H I J

5.

Tracer le diagramme de Gantt calé au plus tôt.

1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 A

B C D E F G H I J

6.

Quel est le nombre minimum de personnes nécessaires à la réalisation du projet dans les conditions du diagramme de Gantt que vous avez tracé ? (on considère que les durées moyennes des tâches sont calculées de façon que celles-ci soient réalisées par une seule personne).

Réponse : ………

(3)

OI41 – Examen Partiel 1 - P2011 Page 3/4

7.

Peut-on réduire ce nombre ? Si oui, comment et quelles en sont les conséquences ? Si non, pourquoi ?

Réponse : ………

………

………

………

………

………

………

(4)

OI41 – Examen Partiel 1 - P2011 Page 4/4

Références

Documents relatifs

- Dans le cas d’une barre de charge pas de niveau, d’une mauvaise fermeture du store ou des coudes de bras décalés, un réglage du store doit être réalisé. - Ne pas utiliser

(2019) travaillent sur un système de stockage de conteneurs cylindriques, le système de tour de conteneurs de nouvelle génération (Fig.9). Par rapport aux systèmes

Grâce à la réalisation en parallèle des travaux et une grande expérience de l’élaboration des dossiers du projet, de validation et de construction, nous pouvons offrir les

Dans un second temps, pour commander le hacheur, il faut une partie électronique qui permettra de commander le hacheur par un joystick à l'aide d'un microcontrôleur.. Illustration

[r]

Ecoutez le signal (pour écouter un ".wav" il suffit d'utiliser n'importe quel lecteur de fichier audio proposé avec l'environnement graphique que

Le diagramme de Gantt est un outil de visualisation graphique permettant de voir de manière globale et locale dans le temps les tâches composant un projet ainsi que

Il suffit d'établir les tables de vérité de ces deux propositions et de vérifier qu'elles sont identiques... En revanche, la réciproque
