LA FIN DU PROJET # 4

N/A
N/A
Protected

Academic year: 2022

Partager "LA FIN DU PROJET # 4"

Copied!
2
0
0

Texte intégral

(1)

AVANT LA MISE EN SERVICE de janvier à juin 2018

• Les équipements sont posés sur l’ensemble du tracé :

Les aménagements paysagers ont bien avancé et se poursuivront à l’automne 2018 après la mise en service. La majorité des végétaux plantés sont certifiés Végétal Local.

• Les travaux du raccordement nord à la 2x2 voies actuelle se sont déroulés sous déviation de la RN82 dans l’échangeur de Neulise.

OUVERTURE DE LA NOUVELLE RN82

La nouvelle route, dont la mise en service était initialement prévue au 1er trimestre 2019, est ouverte à la circulation début juillet 2018.

APRÈS LA MISE EN SERVICE

• Les travaux de finition et les aménagements paysagers resteront à terminer.

• L’ancienne RN82 sera reclassée en route départementale D282.

glissières

panneaux directionnels marquage au sol

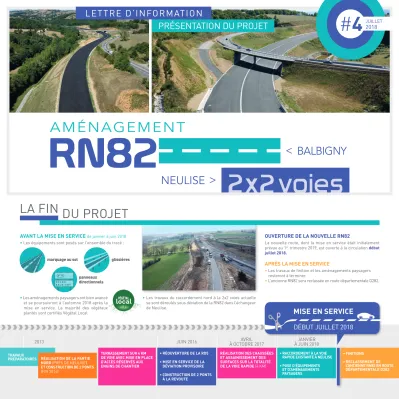

#4

JUILLET2018

LETTRE D’INFORMATION

PRÉSENTATION DU PROJET

2013

TRAVAUX

PRÉPARATOIRES RÉALISATION DE LA PARTIE NORD (PRÈS DE NEULISE) ET CONSTRUCTION DE 2 PONTS (FIN 2014)

AVRIL À OCTOBRE 2017

RÉALISATION DES CHAUSSÉES ET ASSAINISSEMENT DES SURFACES SUR LA TOTALITÉ DE LA VOIE RAPIDE (4 KM) TERRASSEMENT SUR 4 KM

DE VOIE AVEC MISE EN PLACE D’ACCÈS RÉSERVÉS AUX ENGINS DE CHANTIER

JUIN 2016

• RÉOUVERTURE DE LA RD5

• MISE EN SERVICE DE LA DÉVIATION PROVISOIRE

• CONSTRUCTION DE 2 PONTS À LA REVOUTE

JANVIER À JUIN 2018

• RACCORDEMENT À LA VOIE RAPIDE EXISTANTE À NEULISE

• POSE D’ÉQUIPEMENTS ET D’AMÉNAGEMENTS PAYSAGERS

• FINITIONS

• RECLASSEMENT DE L’ANCIENNE RN82 EN ROUTE DÉPARTEMENTALE D282

MISE EN SERVICE

DÉBUT JUILLET 2018

LA FIN DU PROJET

(2)

UNE DIMENSION ENVIRONNEMENTALE

Réalisation : etcompagnie – tél. 04 74 71 12 12 – RC 421 203 555

Comité de rédaction : Julien Champeymond (DIR CE), Sébastien Cerezo (DREAL ARA), Sophie Boivin (etcompagnie) Rédaction : etcompagnie – Crédits photos : droits réservés – Dépôt légal ISNN en cours –10 000 ex. – Juillet 2018.

NE PAS JETER SUR LA VOIE PUBLIQUE

ZOOM SUR LA JOURNÉE DÉCOUVERTE DE LA RN82, LE SAMEDI 9 JUIN

Près de 400 personnes ont participé à pied, à vélo, en bus à la journée organisée par les communes de Neulise, Balbigny et St-Marcel-de-Félines.

Elles ont pu circuler librement sur la nouvelle infrastructure et bénéficier des différentes animations proposées : randonnée pédestre, footing destiné à tous et visites commentées en bus toute la journée, sans oublier des lieux de restauration.

(les bénéfices de cette journée sont reversés à des associations locales qui accompagnent des enfants en situation de handicap).

PRÉFET DE LA RÉGION

AUVERGNE- RHÔNE-ALPES

Pour plus d’informations rendez-vous sur www. rn82neulise-balbigny.fr

Pour toutes questions, envoyez un mail à [email protected]

Ce chantier a fait l’objet de nombreuses mesures de protection de l’environnement pendant toute sa durée, notamment :

• protection des ruisseaux avec des bassins provisoires,

• limitation des poussières par arrosage pendant les phases de terrassement,

• déplacements d’espèces avant travaux,

• mise en place de clôtures anti batraciens.

Plusieurs mesures de réduction et de compensation ont également mises en place dans le cadre de ce projet :

• maintien du corridor écologique de la Revoute avec la construction de 2 grands ouvrages d’art

• restauration d’une zone humide de 4,55 ha sur la commune de Violay

• reboisement de 9 ha aux abords du chantier (avec une majorité d’espèces Végétal Local)

• construction de murs antibruit

• réalisation de 7 mares de compensation aux abords du chantier

• créations de sentiers pédagogiques

Après la fin du chantier et la mise en service de la nouvelle route, l’environnement continue d’être pris en compte.

Conformément aux engagements de l’État, des suivis écologiques sont mis en place pendant une durée de 30 ans (jusqu’en 2048), à proximité du chantier et sur la zone humide de Violay :

• suivi de l’efficacité de 13 ouvrages de franchissement de l’infrastructure pour la faune sauvage,

• suivi des chiroptères dans le bois de la Revoute et dans les ouvrages de franchissement,

• suivi de la qualité des cours d’eau et suivi piscicole,

• suivi des espèces (amphibiens, avifaune, papillons cuivrés des marais)

• suivi de la flore

Les suivis et la gestion des sites des mesures compensatoires sont confiés à des partenaires spécialisés : ONF, FRAPNA, LPO, Fédérations départementales de chasse et de pêche.

13

Références

Documents relatifs

Ouverte à tous, elle se tiendra dans le hall de l'école élémentaire Robert Desnos, place Salvador Allendé à Avion, de 9h à 13h. Direction régionale de l’environnement,

L’aménagement à 2x2 voies de la RN82 entre Neulise et Balbigny, d’une longueur de 4,5 km, comporte six ouvrages d’art (ponts) pour rétablir les voies secondaires et franchir les

MORLET Gérard Secrétaire Général de UD-FO Allier Secrétaire Général de l'UD CFDT Allier Secrétaire Général de l'UD CFE CGC Allier Secrétaire Général de l'UD CGT Allier ROY

Profil en travers ouvrage d'art échangeur de Dénia RN249/RD160. Profil en travers section courante (PI28

Considérant dans ces conditions que l'accord du 20 décembre 1984 souscrit sous l'égide du Comité français du butane et du propane par l'ensemble des sociétés distributrices afin

Le dossier présenté est un dossier d’enquête publique préalable à une déclaration d’utilité publique (DUP) 13 valant mise en conformité du plan local d’urbanisme (PLU)

L’Ae recommande de présenter une description du projet de doublement de la RN 520 (caractéristiques, calendrier prévisionnel, avancement des procédures),

- prononcer le déclassement par anticipation des immeubles nécessaires à la réalisation du projet ; - vendre lesdits immeubles constituant les îlots Houdan et Voltaire au
